駿馬奔騰,春滿山河。春節期間,公司統籌推進11個冶金項目、13個海外項目、11個檢修項目、3個基本建設項目共38個項目堅守施工,401名管理人員、7000余名節日值守人員舍小家為大家,以“春節不打烊、建設不缺位”的奮斗姿態,在各條戰線搶工期、保質量、守安全,用實干刷新項目“進度條”,全力推動項目建設提速增效,用一馬當先的勁頭,邁出新一年高質量發展的堅實步伐。
冶金建設:硬核攻堅筑根基 關鍵節點再突破
聚焦核心主業,冶金建設領域11個項目錨定節點、全速推進,建設者們堅守一線掀起大干熱潮,以專業實力保障鋼鐵冶金產業項目提質提速,各項目不斷取得階段性建設成果。

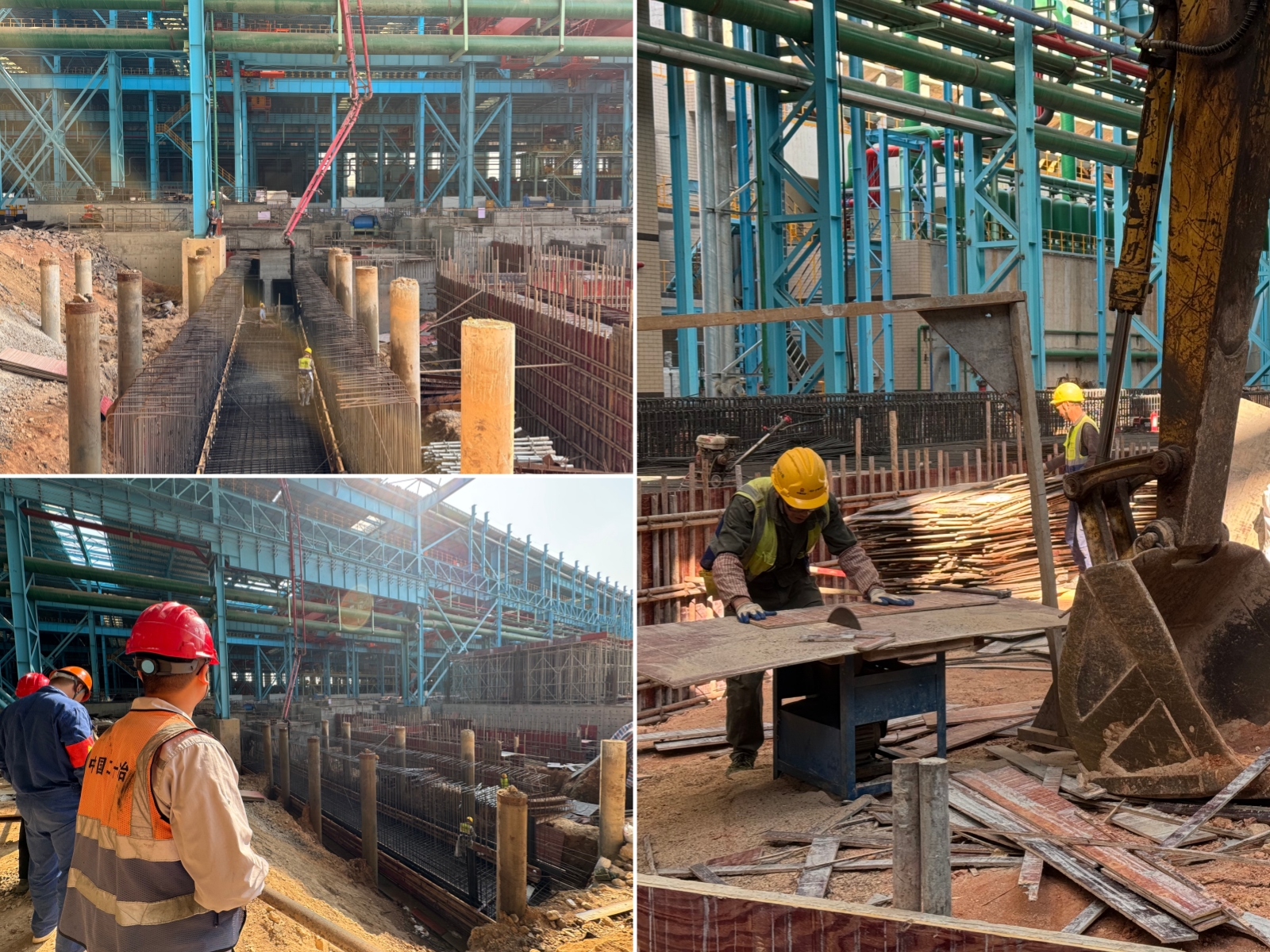

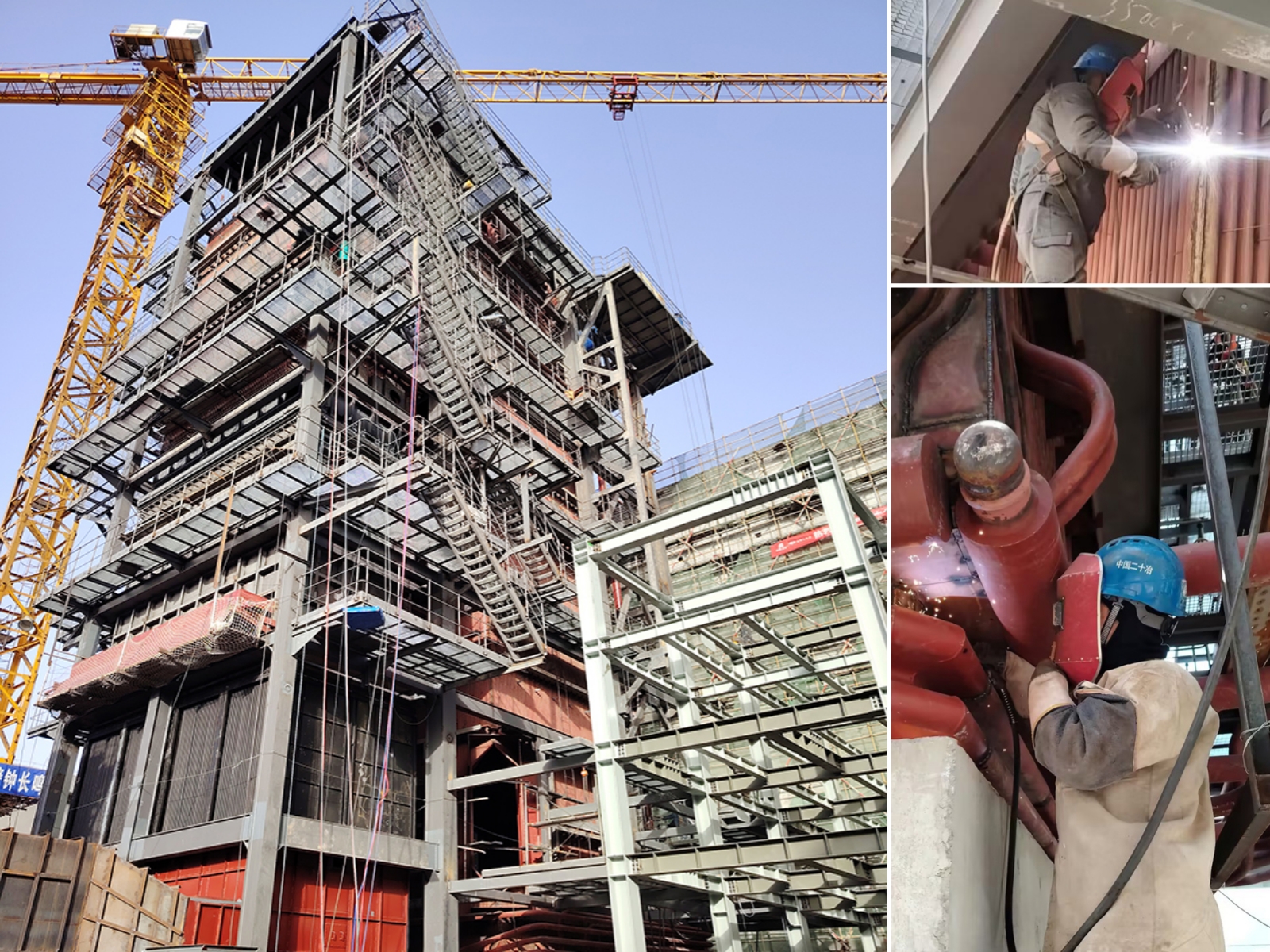

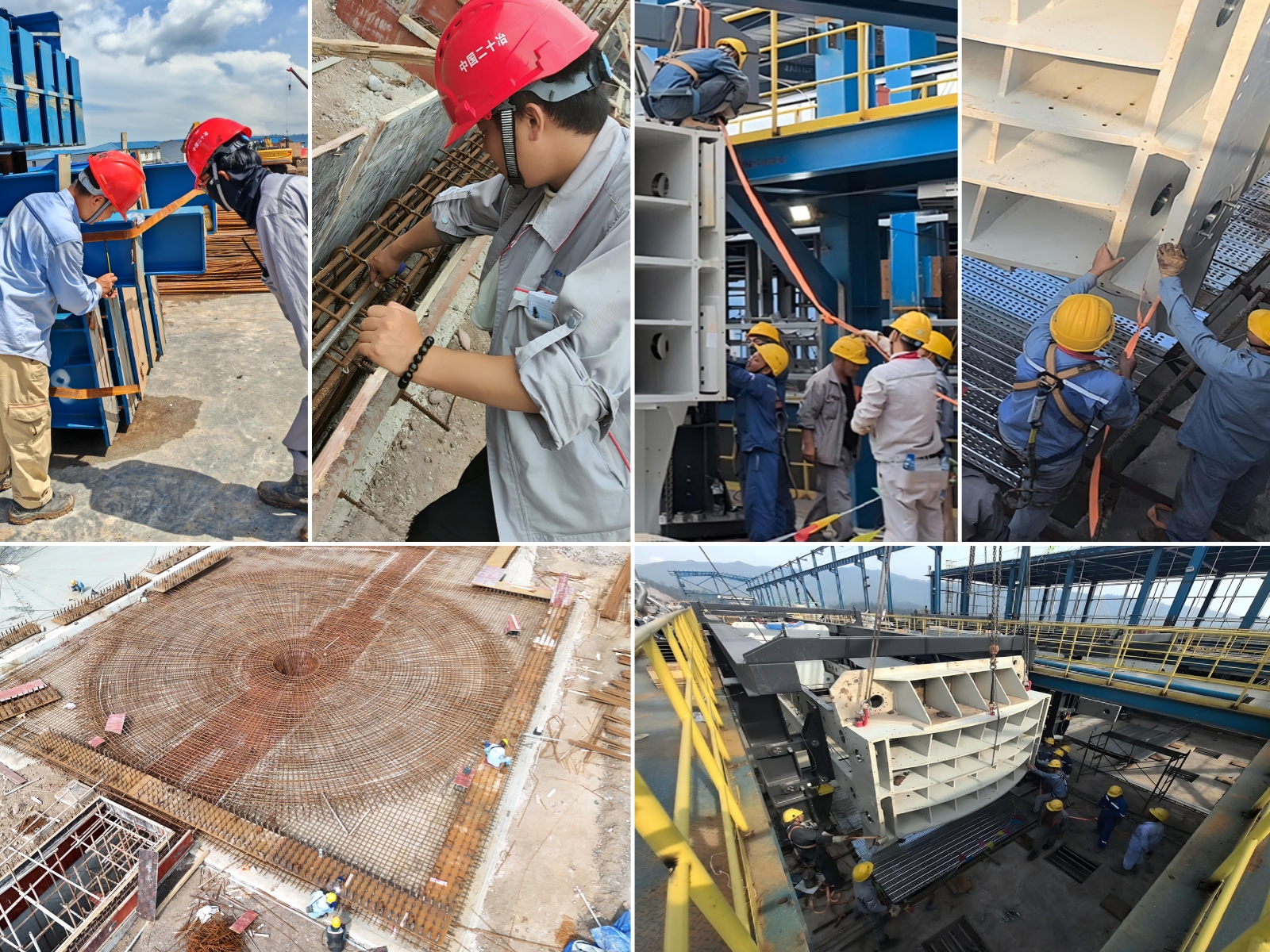

山西太鋼不銹鋼熱連軋生產線優化升級改造項目100余名建設者堅守崗位,順利完成粗軋R2區域接旋流池沖渣溝頂板混凝土澆筑關鍵節點;鋼結構專業,4臺大型履帶吊高效作業,高效完成加熱爐鋼柱及主軋線鋼柱安裝;土建專業,完成粗軋電氣室±0頂板澆筑及粗軋外接電纜隧道的開挖,為節后牌坊安裝、電氣安裝創造了有利條件。

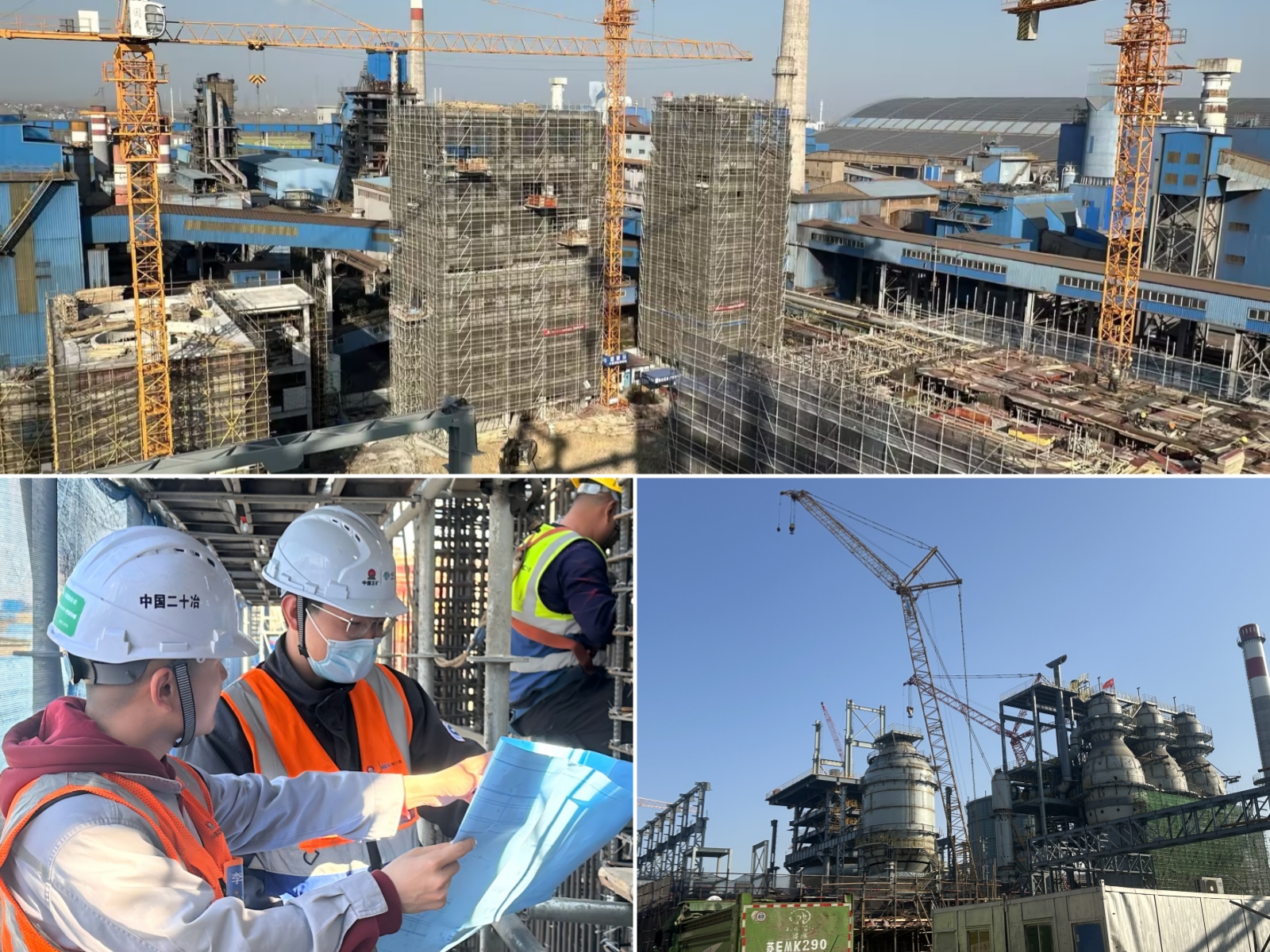

江蘇淮鋼2#高爐綠色低碳升級改造項目100余名建設者堅守施工,完成高爐本體框架安裝、爐頂鋼架下節柱安裝,后續將聚焦機電管安裝沖刺4月7日爐頂鋼架安裝節點。

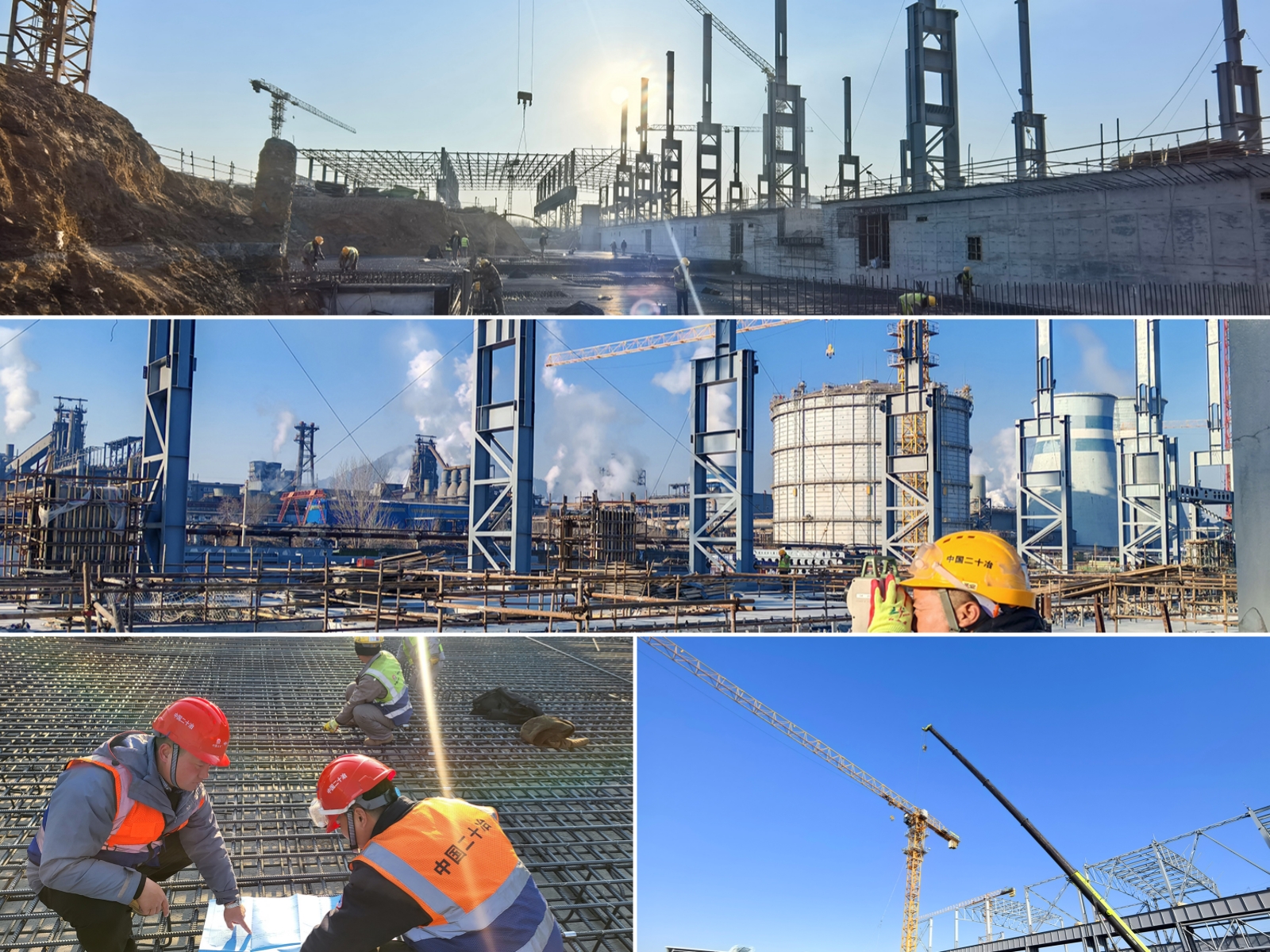

廣西鋼鐵一軋廠2800mm中厚板高品質技術升級改造項目286名作業人員、16名管理人員攻堅加熱爐區域,實現煤氣、氮氣等主要能源介質管道全線貫通,項目全面進入設備調試階段,全力沖刺節后烘爐目標。
河北安賽樂米塔爾津西新材料1880mm熱連軋卷板生產線項目130多名作業人員奮戰一線,完成主軋線及加熱爐廠房結構安裝、加熱爐設備基礎施工等工作,實現廠房具備行車安裝條件的重要節點,保障3月20日加熱爐區域移交設備安裝。

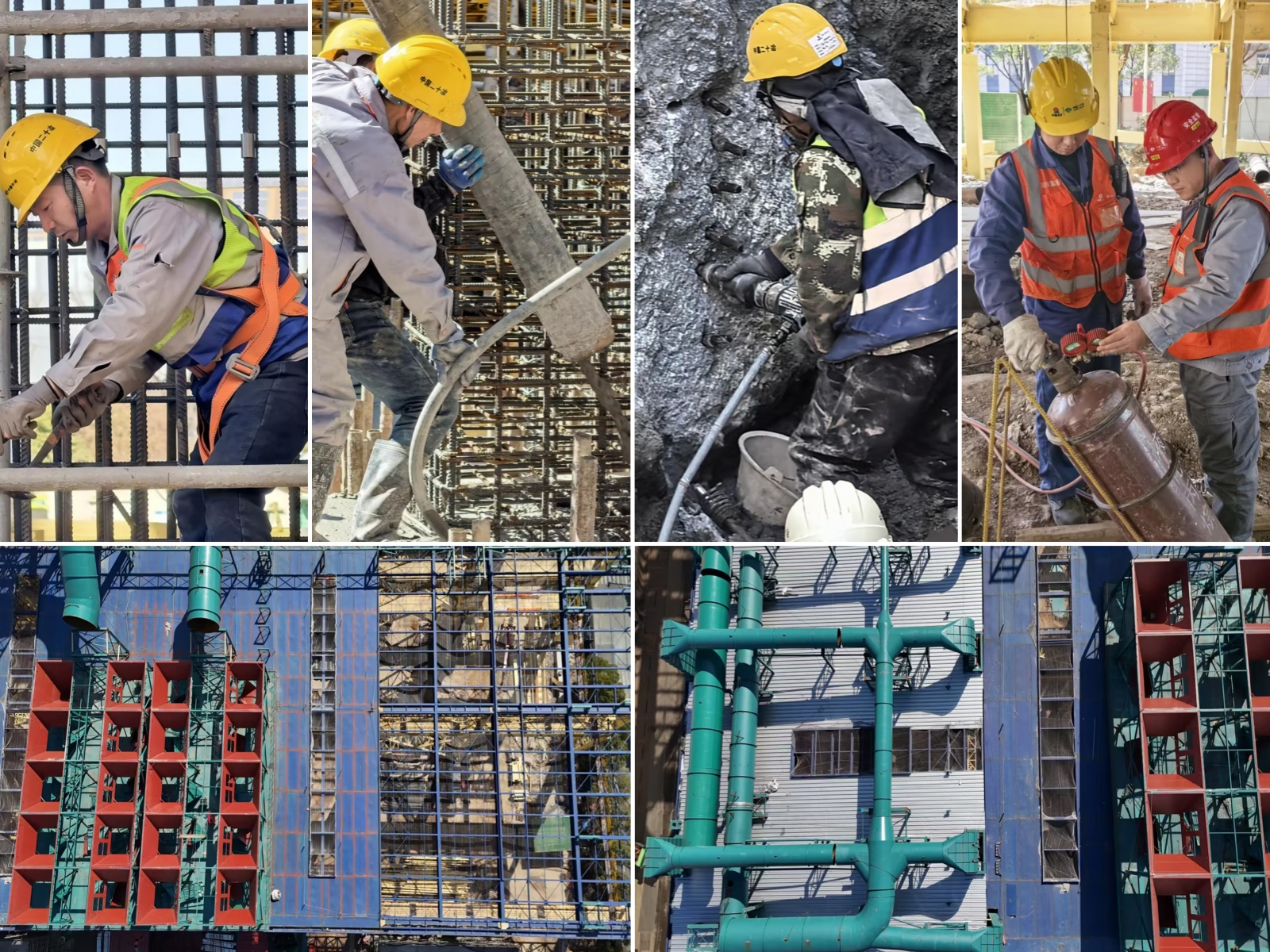

福建科寶冷軋硅鋼及金屬制品深加工項目約150名建設者堅守一線,嚴格落實安全生產措施,有序推進設備基礎施工,為3月15日完成1號常化酸洗設備基礎、3月31日完成PTJ設備基礎筑牢基礎。其余冶金項目均按照施工計劃穩步推進,為節后工程全面提速奠定堅實基礎。

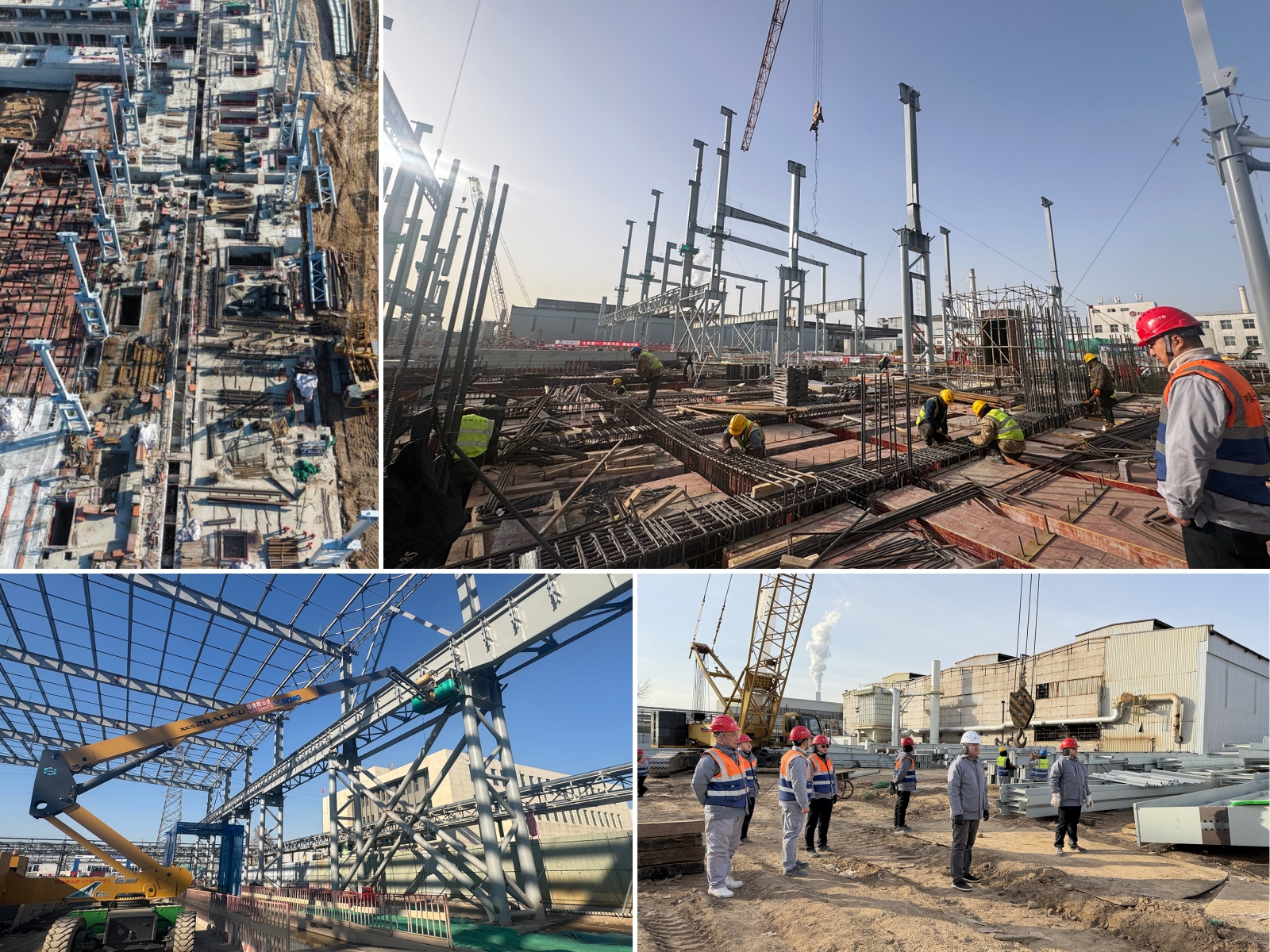

浙江振石綠色高端鎳鉻新材智造項目軋鋼區域在春節期間持續攻堅,60多名建設者堅守崗位,順利完成熱軋D、E列38至54線關鍵區段的柱子安裝與上部柱對接任務,為熱軋生產線2026年按期投產奠定了堅實基礎,標志著項目建設取得階段性重要進展。
江陰興澄綠色精品特殊鋼升級改造項目主廠房總承包項目共有63人在現場施工,項目主廠房框架已完工,項目部正開展設備基礎土建施工,為后續設備安裝筑牢堅實基礎。
沙鋼集團安陽永興特鋼有限公司新建2號50兆瓦發電土建安裝總承包項目共有19人在現場施工。目前項目爐頂平臺已完工,項目部正開展鍋爐密封施工和排污管道閥門安裝施工,為確保年后鍋爐水壓試驗創造堅實條件。

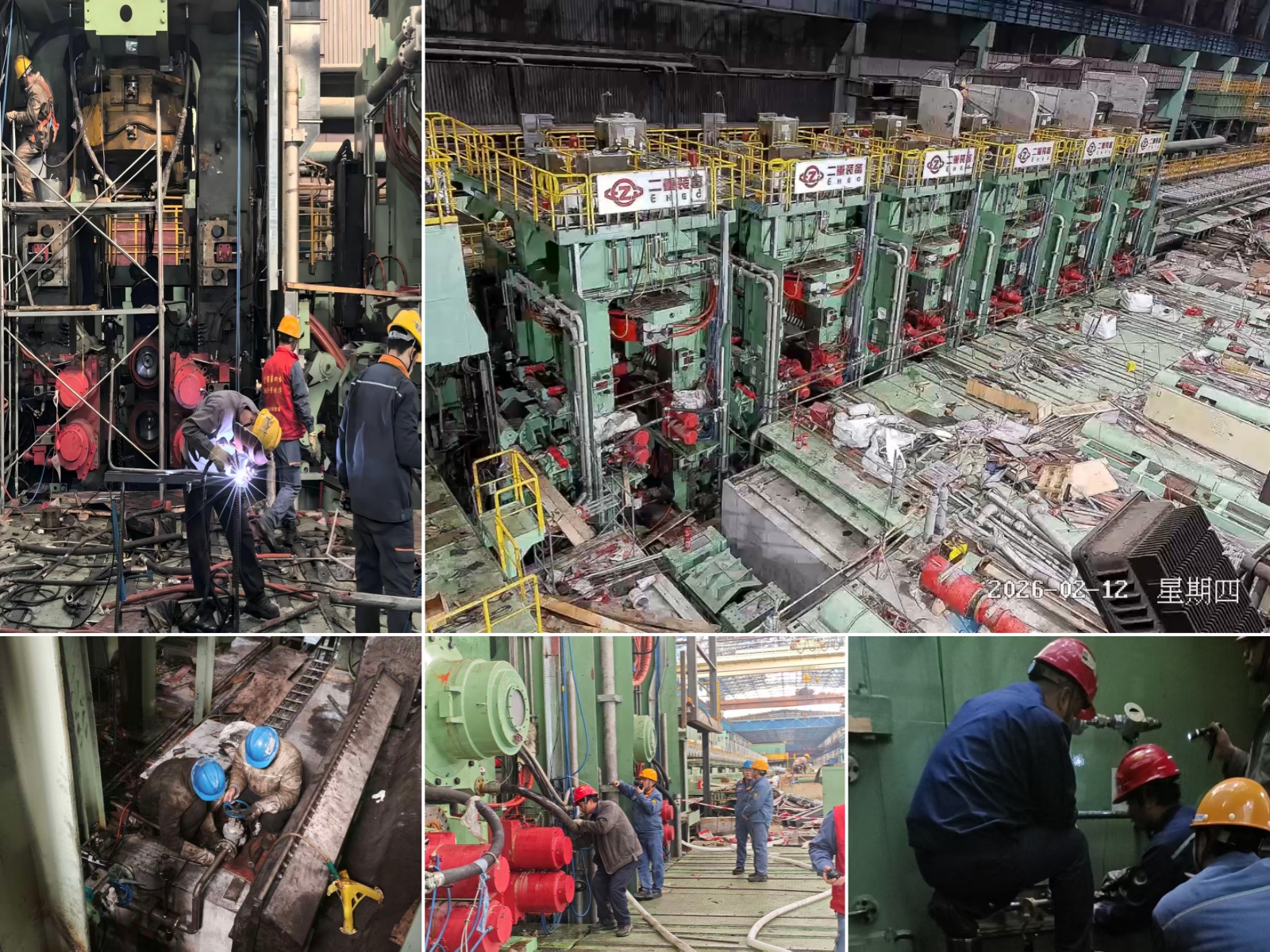

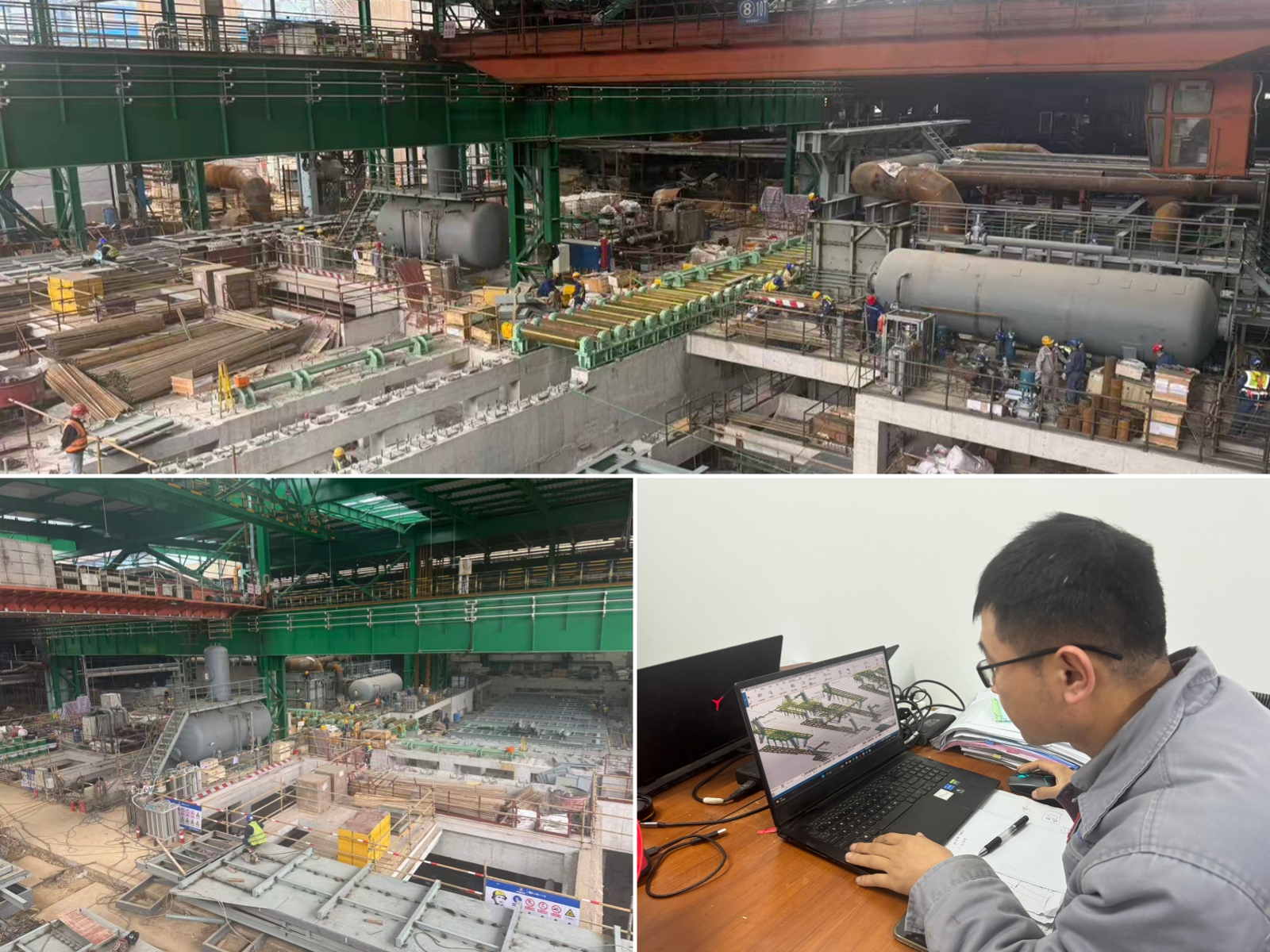

寶鋼股份梅鋼公司1422產線機組改造及全自主知識產權項目節日期間,百余名建設者奮戰一線,順利完成階段性調試任務。當前,全體人員錨定2026年2月28日完成熱負荷試車目標,壓實責任、全力沖刺。

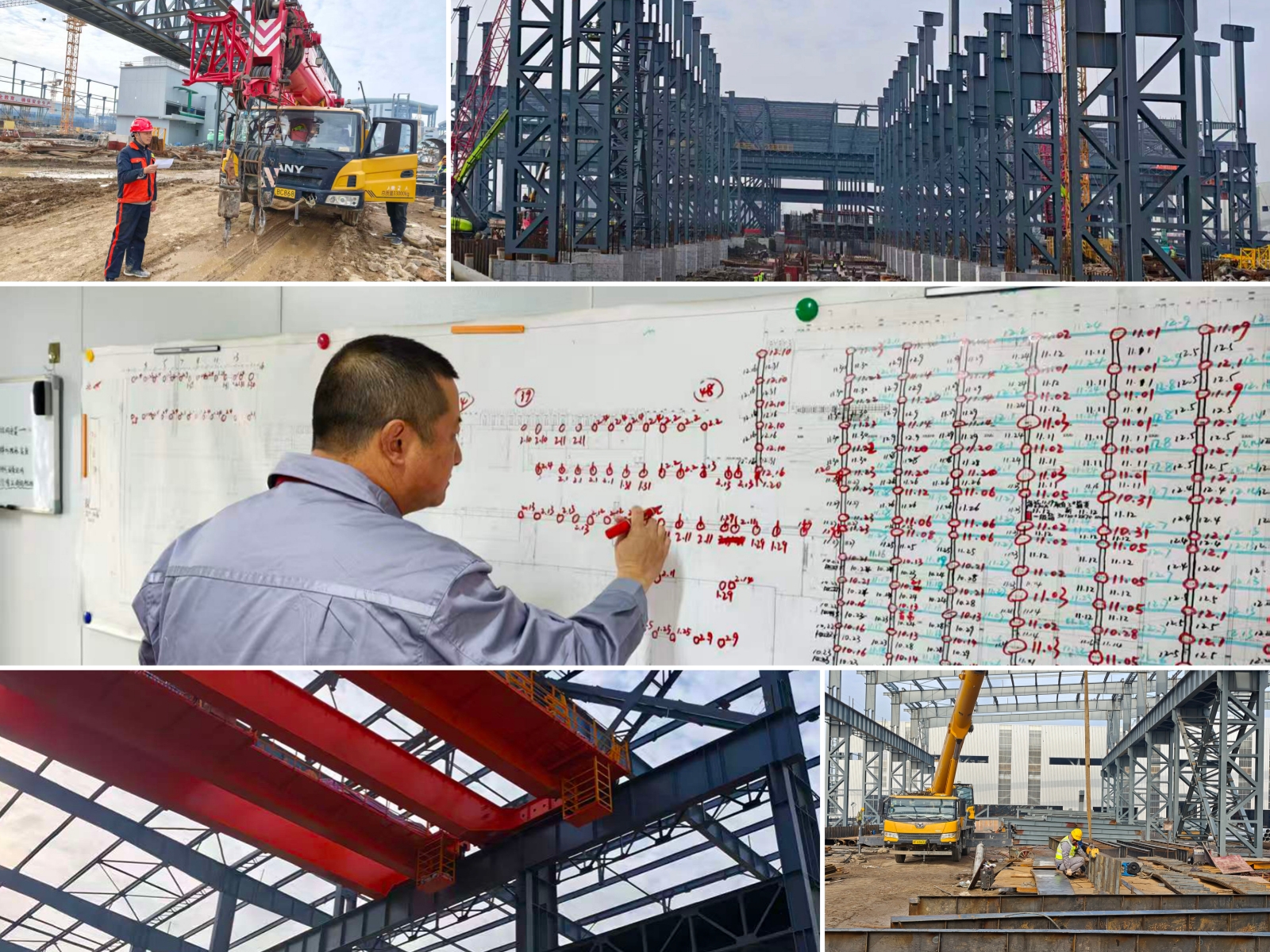

河北太行姚氏新材料科技有限公司新能源汽車用高強結構鋼冷軋項目持續作業,截至2月20日完成高跨廠房鋼結構第一節鋼柱安裝12套、鋼柱灌漿10套等多項工作,6號線活套頂板澆筑等工序有序推進。
海外項目:跨洋奮戰共美好 他鄉工地掀熱潮
海外13個項目作為春節大干主戰場,分布在印尼、斯里蘭卡、幾內亞等多個國家,中外建設者攜手并肩、攻堅克難,在異國他鄉書寫奮斗華章,彰顯央企海外建設主力軍的使命擔當。

幾內亞西芒杜鐵礦一期建安項目春節期間有252人(中國籍132人)堅守施工現場一線,重點攻堅D區粗礦堆網架基礎、CS區粗碎站格賓擋墻及破碎機安裝、CS1膠帶機、轉載站基礎、CS區粗礦堆土建及D區工業維修場地已于2月21日交付業主使用。

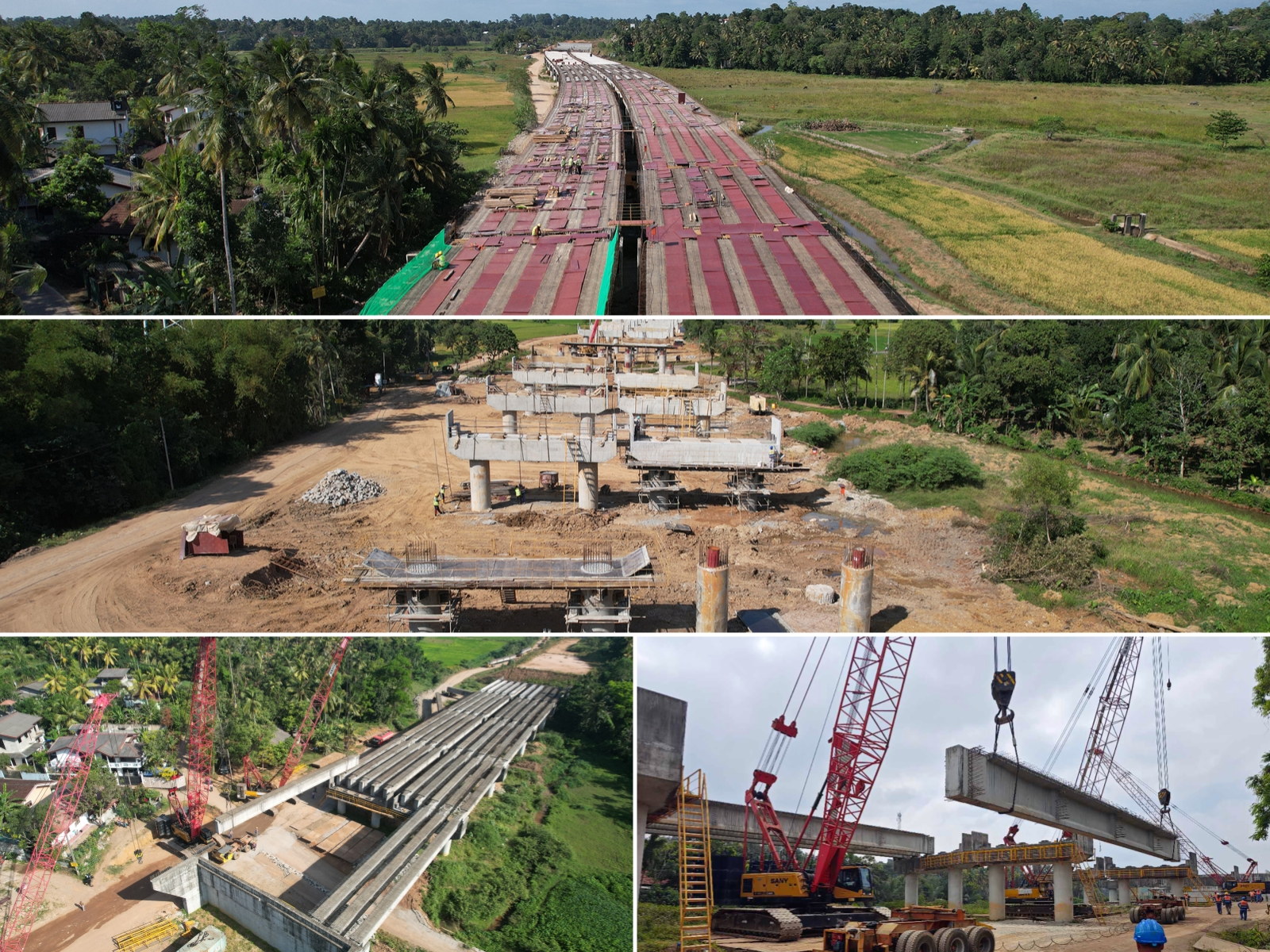

斯里蘭卡中部高速公路CEP項目2082名建設者科學統籌施工,K12線外梁場建設、梁板預制與架設同步推進,橋梁和路基工程持續攻堅,安全質量全面受控。

印尼KNI年產12萬噸氫氧化鎳鈷濕法冶煉項目28名管理人員、830名中外施工人員在完成2月8日總降受電重大節點后,短暫休整即復工,吊車林立、人機協同,全力向2026年8月8日按期交付目標沖刺。
印尼華新永旭特殊鋼年產30萬噸高速線材項目10名管理人員、123名作業人員堅守崗位,完成主軋線廠房柱基礎、原料跨鋼結構框架施工,全力推進主控樓結構等建設,沖刺11月15日熱試過鋼節點。

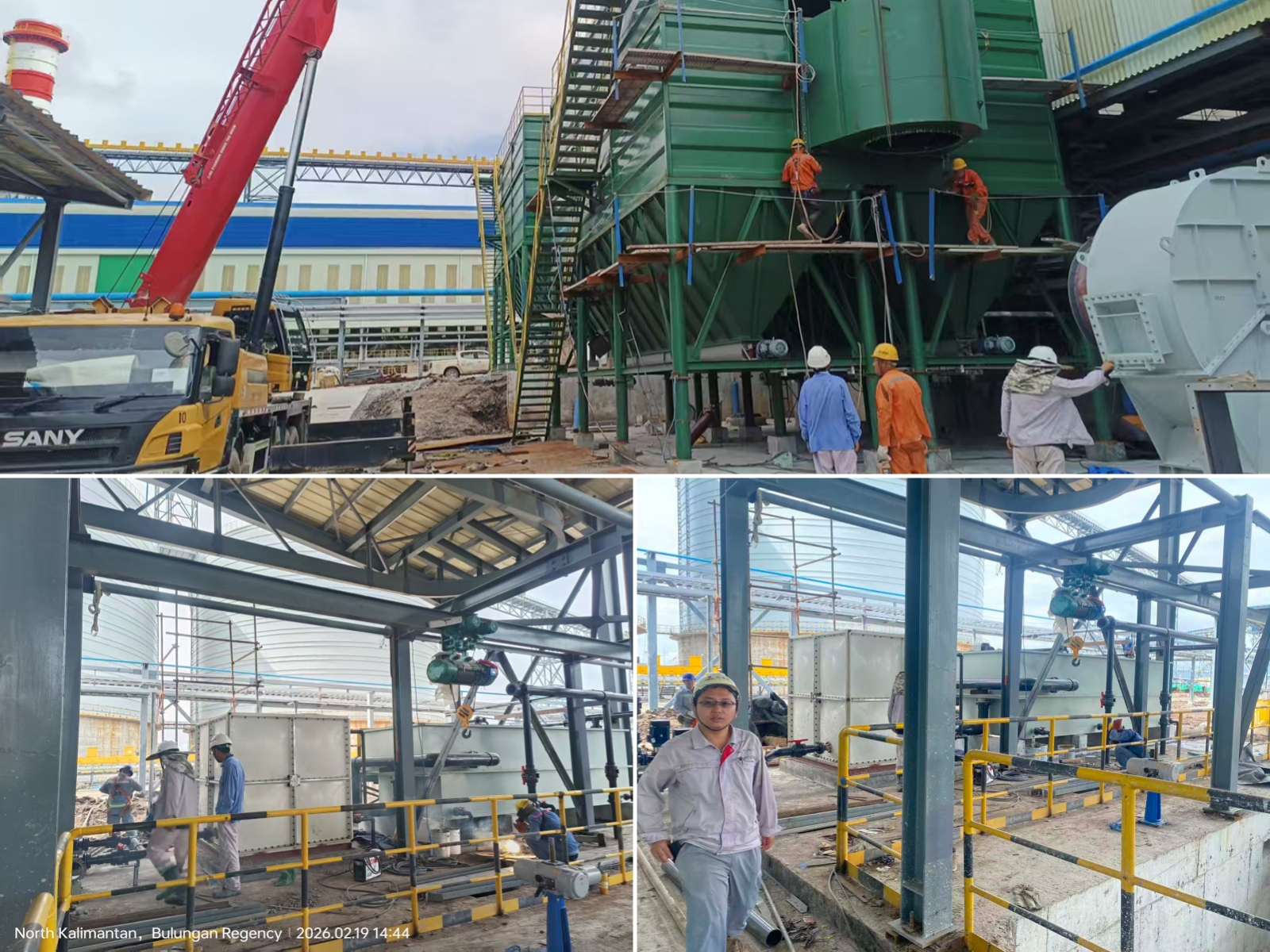

印尼北加電解鋁廠項目14名管理人員帶領457名中外施工人員乘勢而上,推進項目收尾工作,嚴控安全質量,力爭2026年6月高標準竣工交付。
印尼TSI580m³高爐改擴建工程項目部管理人員7人與施工作業隊伍141人共同堅守崗位,搶抓工期全力沖刺,項目部強化了安全管控和后勤保障,確保施工安全有序。
印尼OBI園區ONC濕法殘積礦項目、印尼OBI園區中區公共道路工程項目、印尼OBI電廠排水明渠滲水修復工程項目2名管理人員、12名中方施工人員堅守一線,道路項目鋼筋工高溫下精綁鋼筋,殘積礦項目吊裝、焊接作業精準推進,明渠修復項目完成注漿材料入庫,為后續施工夯實物資基礎。
檢修維保:堅守保障第一線 護航生產穩順行

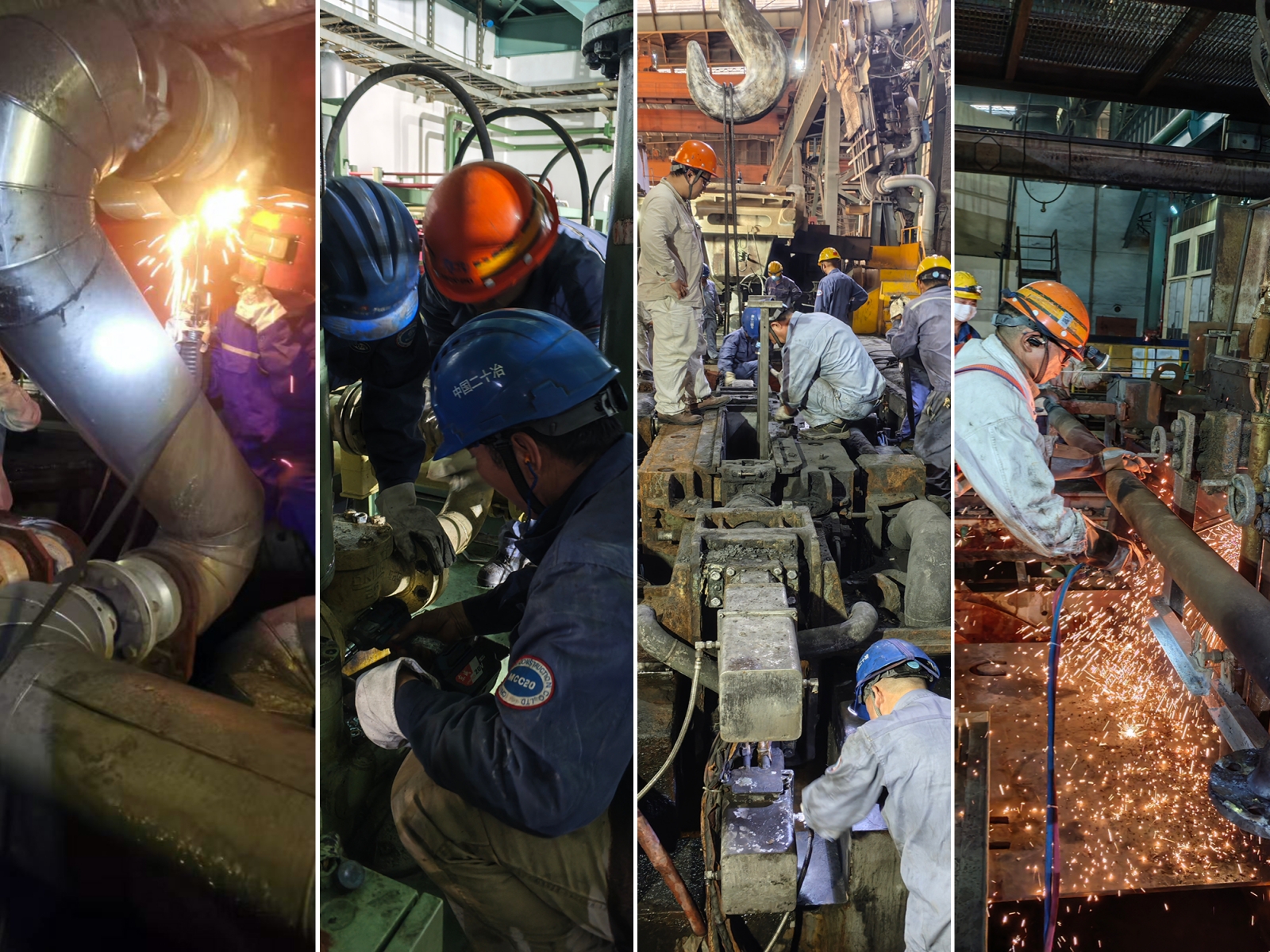

檢修板塊11個項目聚焦設備維保、隱患治理、節日期間機組設備保駕,從國內各大鋼廠到西非鐵礦現場,用專業與堅守筑牢生產經營“安全屏障”。

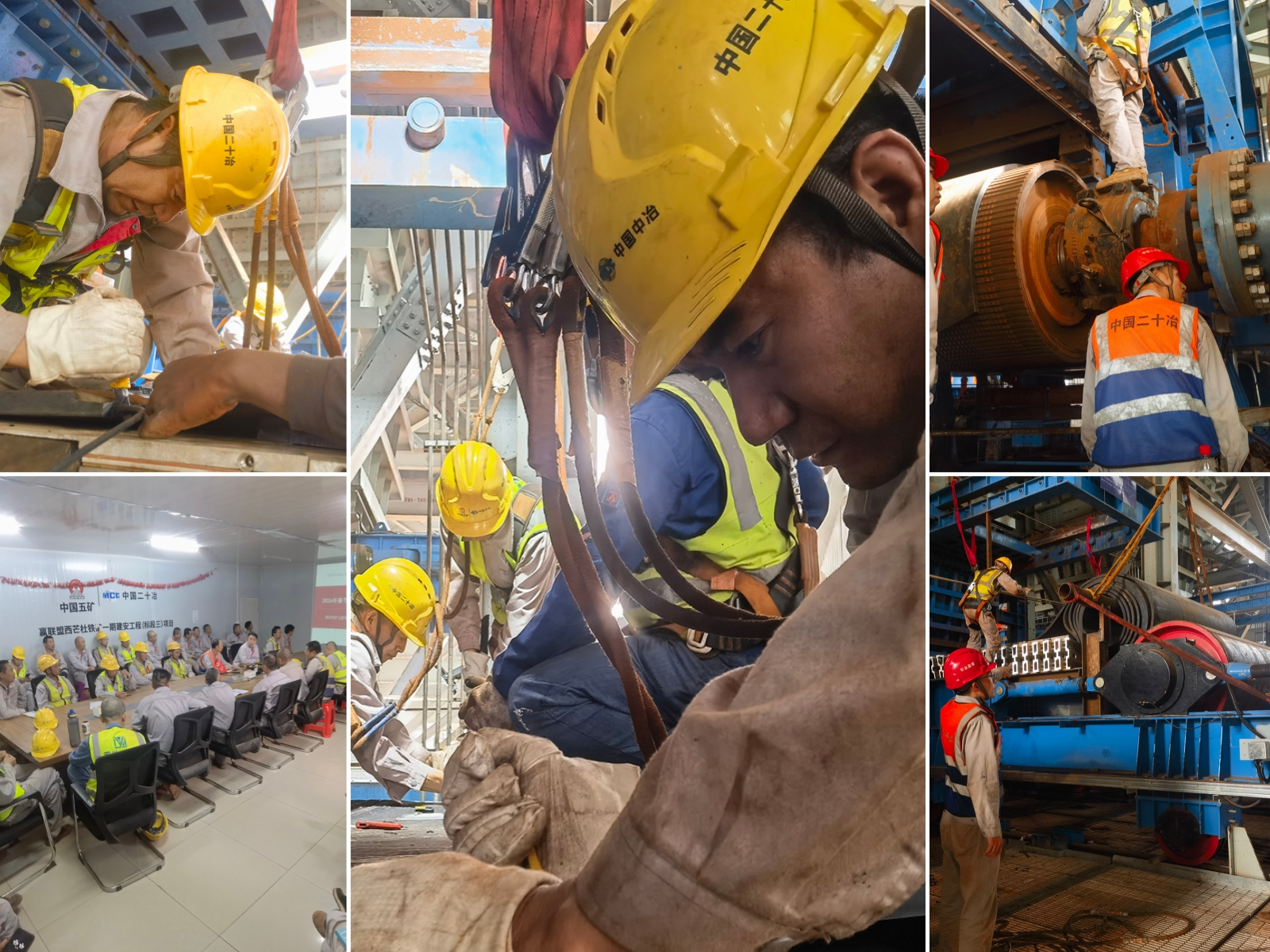

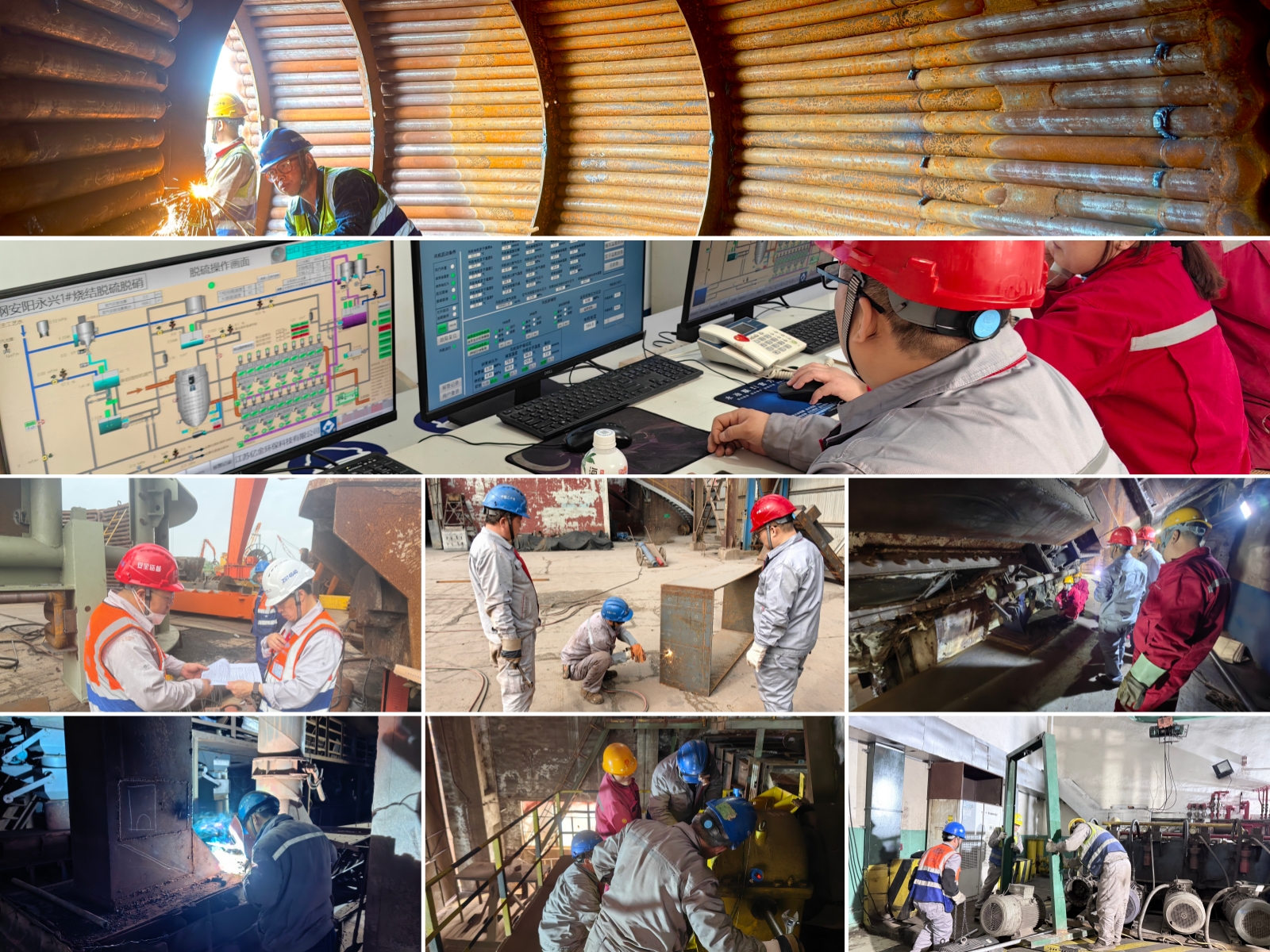

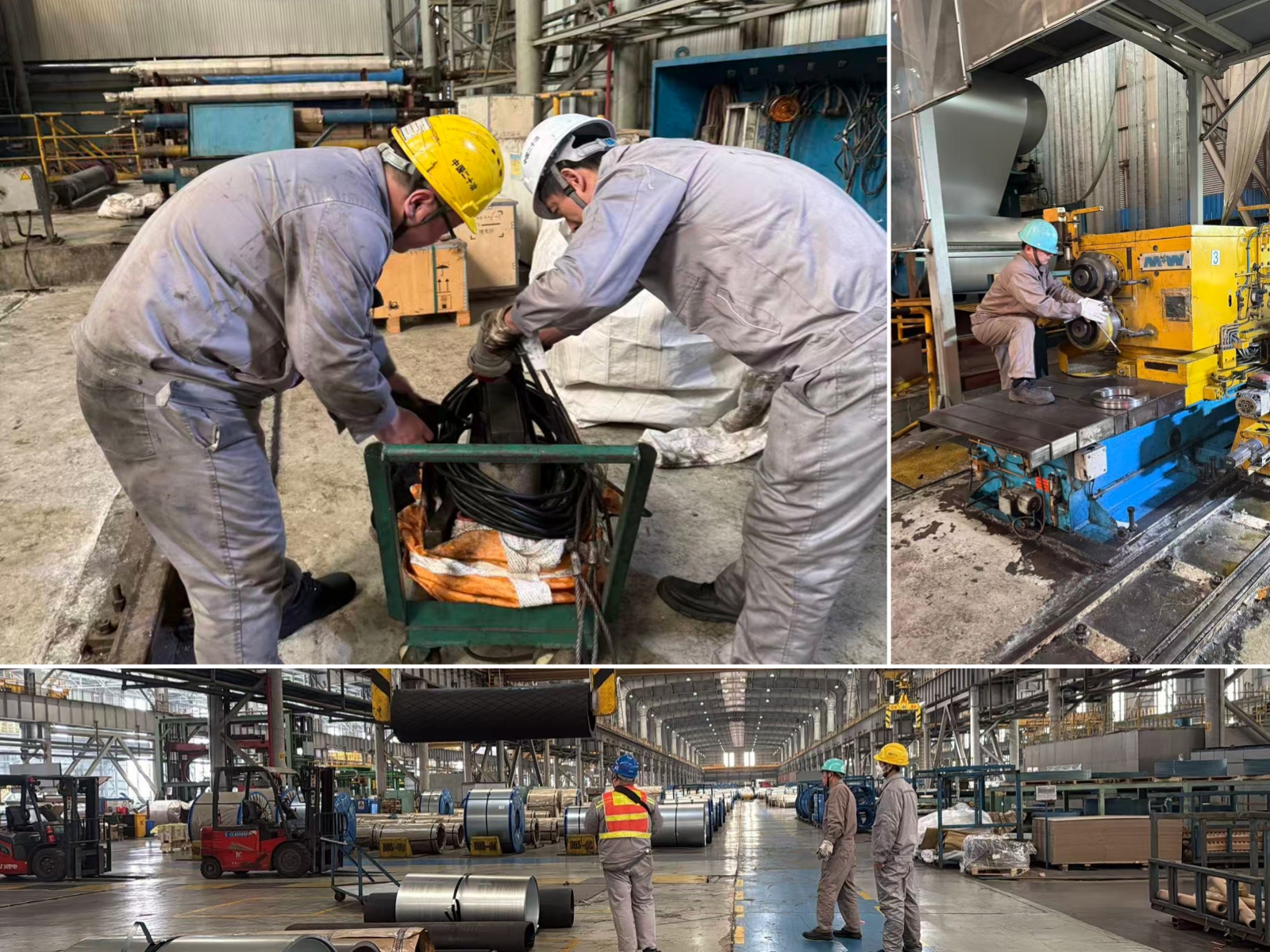

檢修本鋼項目維保人員堅守一線,對軋機、管道等關鍵設備開展全面檢修維護,高效完成多項重點任務,為節后鋼廠穩產順行奠定基礎。

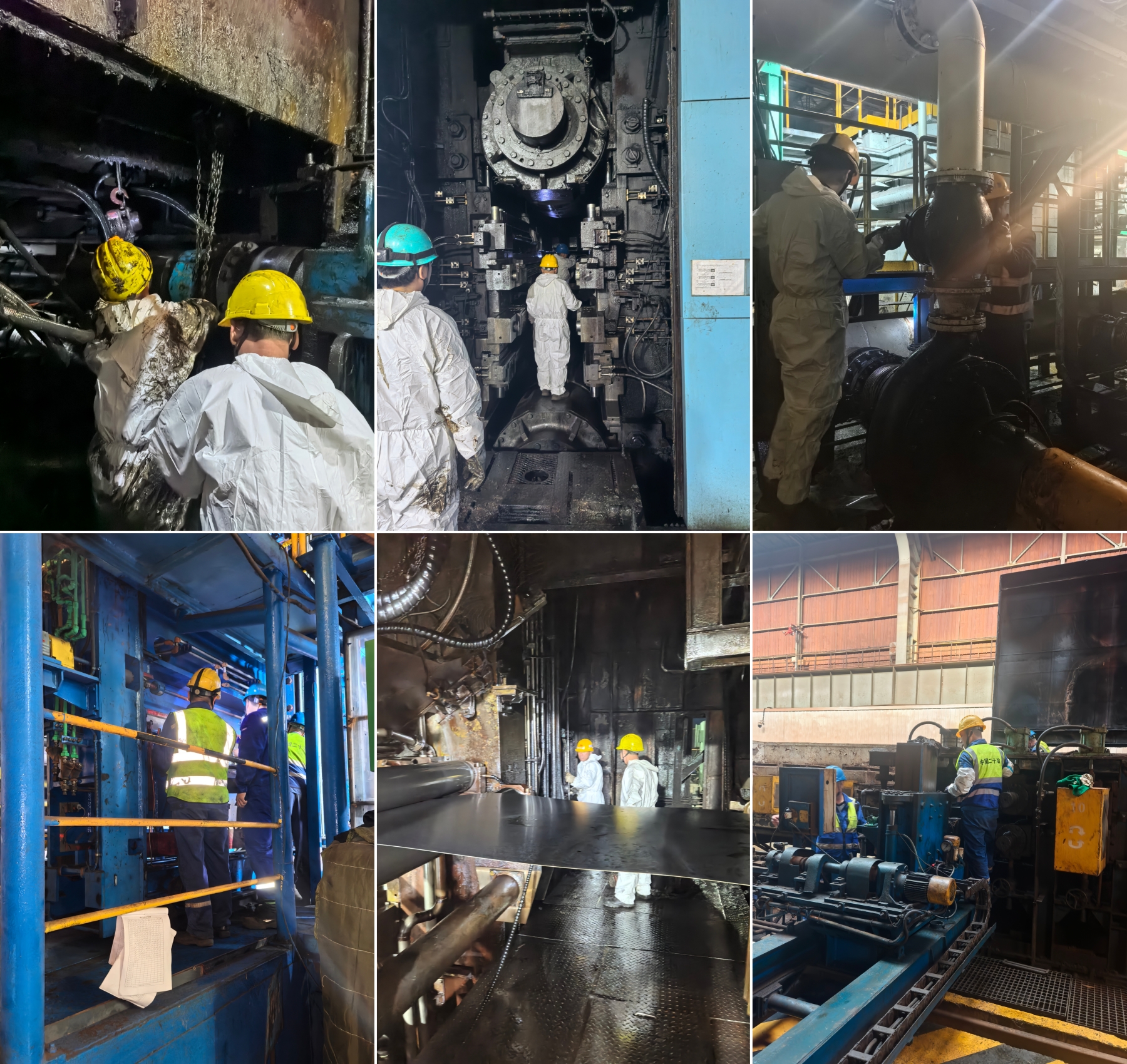

檢修馬鋼項目3名管理人員、30名施工人員全力推進冷軋廠北區保產任務,以“零事故”為底線高標準完成檢修維保,踐行“選擇二十冶就是選擇放心”的承諾。
檢修寧鋼項目4名管理人員、71名作業人員聚焦連鑄機、熱軋加熱爐等重點設備,開展精細化巡檢、隱患排查,全天候待命響應突發情況,保障節日生產平穩。
檢修遷鋼項目(遷鋼、燕鋼、安豐熱軋、安豐冷軋)8名管理人員、268名作業人員做好機組全流程維保,從日常巡檢到突發搶修全程守護,實現節日“零事故”。

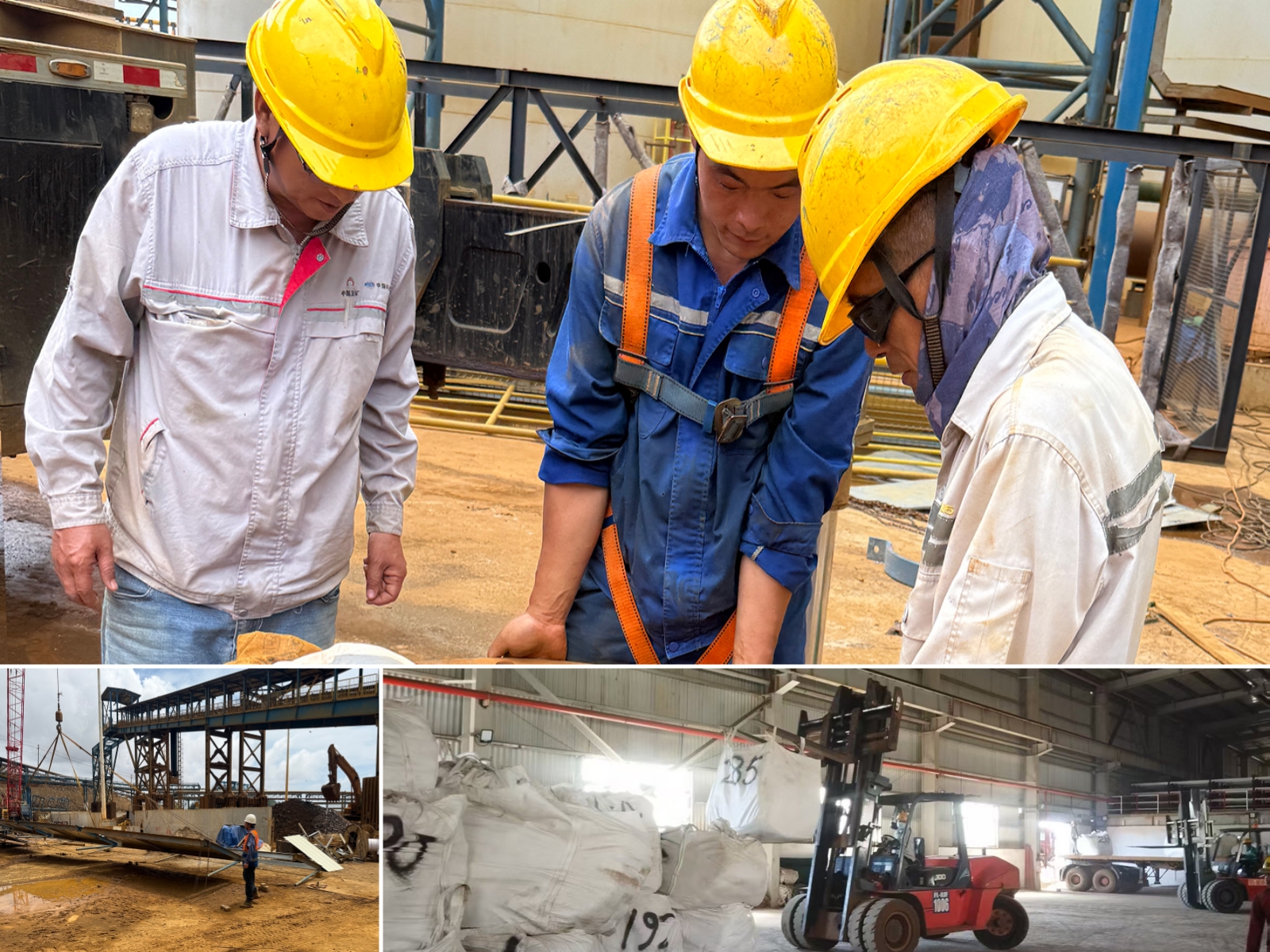

幾內亞西芒杜鐵礦帶式輸送機系統維保服務項目2名管理人員同60余名作業人員堅守西非一線,細致開展設備點檢及維修,圓滿完成S1-2給料機皮帶更換,為鐵礦節后高效復產保駕護航。
(2025)轉爐煉鋼廠(以一車間為主)設備委外檢修項目、(2025)電爐煉鋼廠設備委外檢修、張家港中美超薄帶科技有限公司超薄帶二車間設備委外檢修、超超薄帶一車間設備檢修項目、沙鋼集團安陽永興特鋼有限公司設備委外協力檢修服務均順利完成節日期間維保任務,為各鋼廠設備平穩運行提供堅實保障。
基本建設:實干攻堅搶進度 質效雙優顯擔當
聚焦深圳重大產業配套工程,超額完成既定施工任務,為項目后續建設贏得主動。

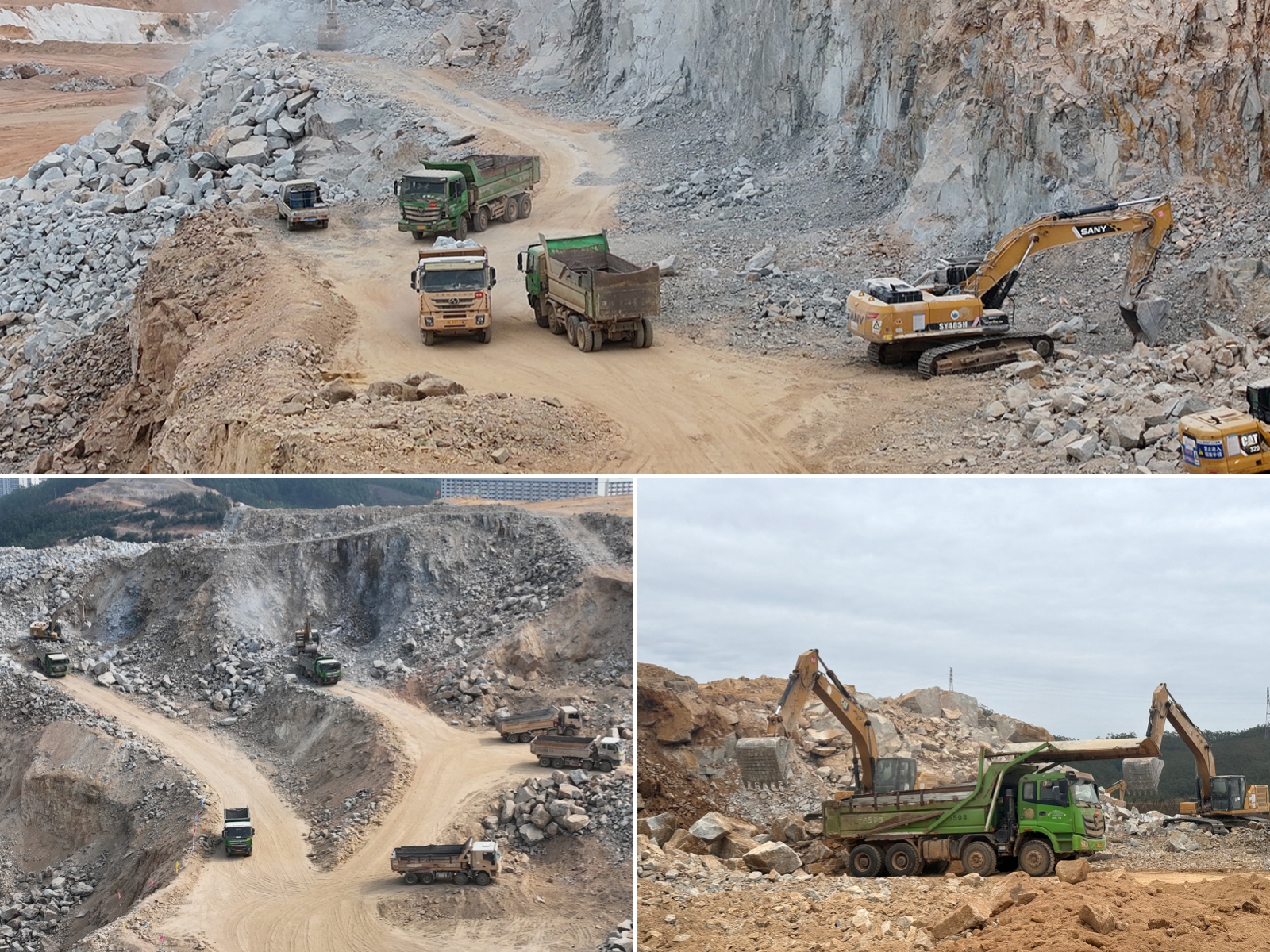

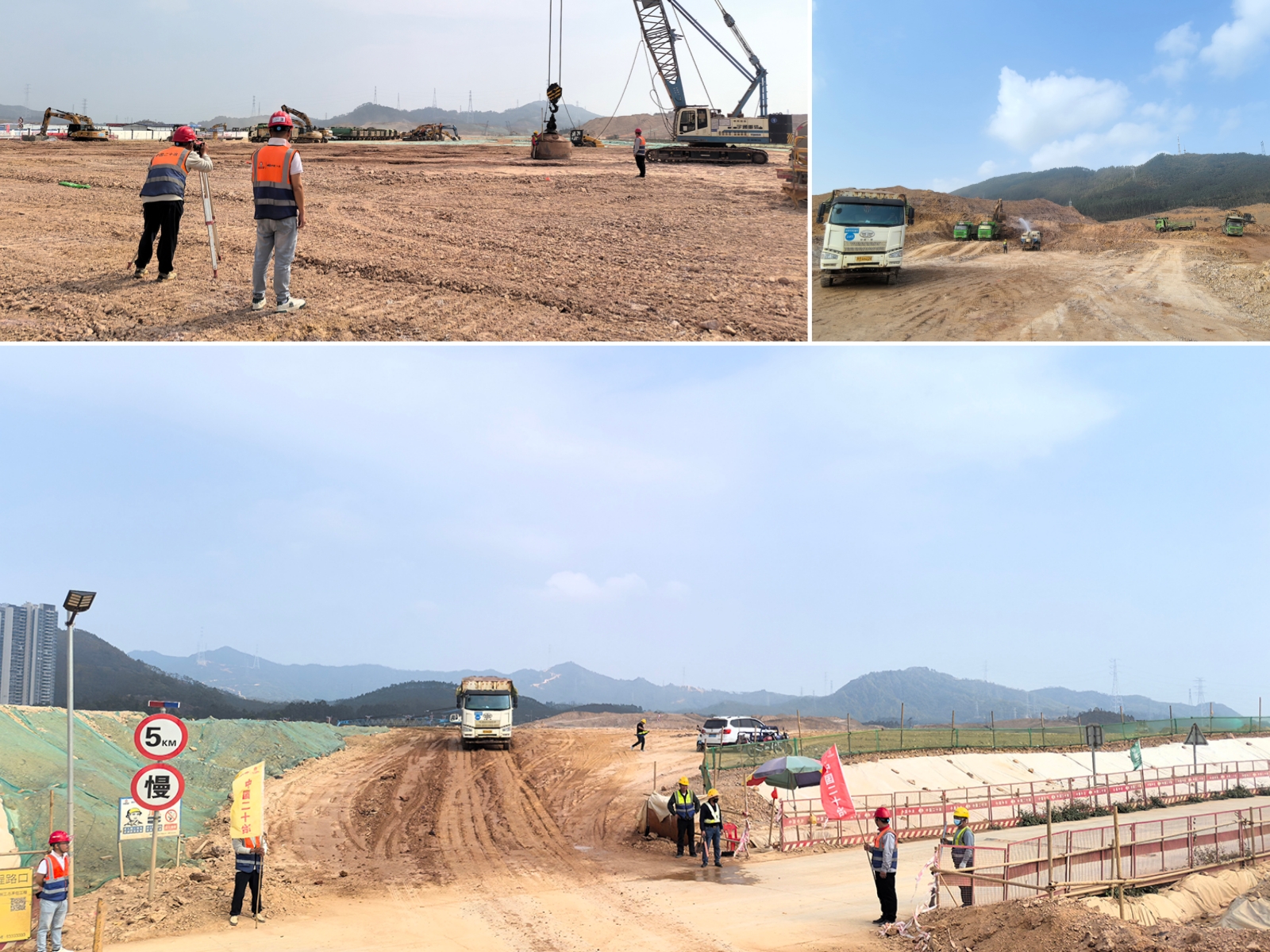

深汕3號、9號地塊配套項目30名值守人員全員在崗,投入20臺運輸車輛、4臺挖掘設備,春節期間完成石方轉運量3.5萬平方米,超額完成2.7萬平方米。

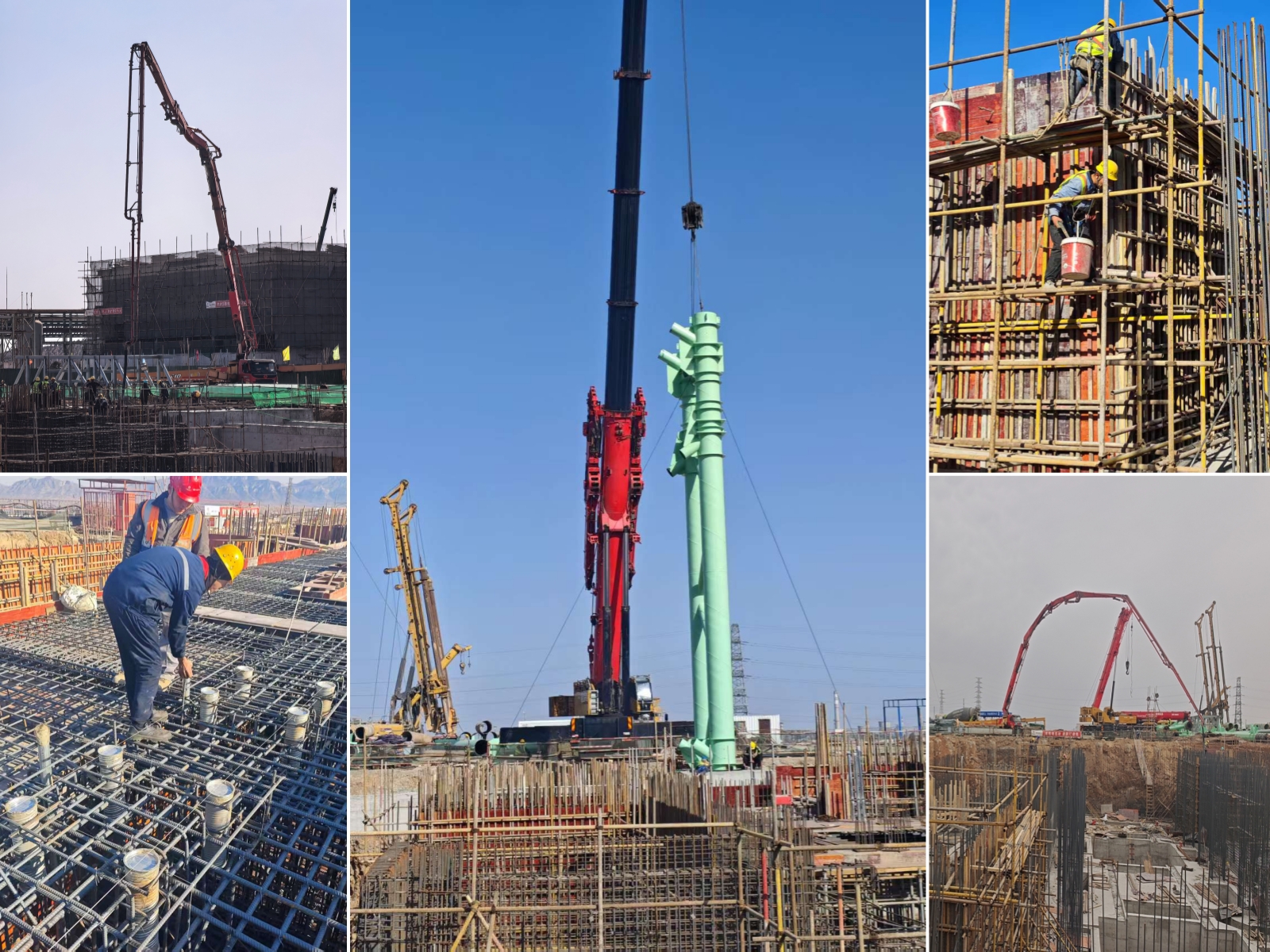

深汕中心南片區重大產業配套項目數十名建設者堅守一線,機械車輛川流不息,截至2月21日,累計完成土石方作業量270萬方,占總工程量的73%,超計劃節點推進,為2026年汛期前完成土石方工程關鍵節點筑牢基礎;其余基本建設項目均做好節前部署、節后復工準備,為后續施工推進創造有利條件。
新春堅守,是責任更是擔當;實干攻堅,是初心更是使命。下一步,全體二十冶人將持續以“起步即沖刺、開局即決戰”的勁頭,攻堅克難、奮勇爭先,以各項目建設的優異成績沖刺一季度“開門紅”。
(上海二十冶、建設安裝公司、冶金工業公司、海外公司、深圳二十冶提供素材)
